Venezuela: continúa proceso de rehabilitación del SEN tras doble sismo del 24J

El propósito es recuperar en su totalidad el sistema eléctrico afectado por el doblete sísmico del 24 de junio y garantizar continuidad y estabilidad del suministro en toda Venezuela.

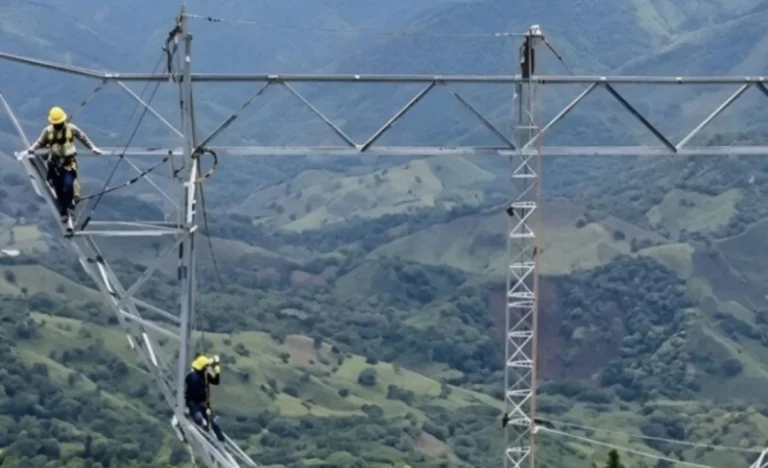

Equipos de trabajadores, ingenieros y técnicos de la Corporación Eléctrica Nacional han mantenido un despliegue de operaciones ininterrumpido, para reparar los daños causados por el doblete sísmico del 24 de junio en la infraestructura del Sistema Eléctrico Nacional (SEN). FOTO: Mippci.

Trabajadores de Corpoelec han mantenido un despliegue ininterrumpido de operaciones para corregir los daños ocasionados por los movimientos sísmicos en plantas y redes eléctricas. Foto: Mippci.


8 de agosto de 2026 Hora: 22:43

    🔗 Comparte este artículo

  • PDF

A poco más de un mes de los terremotos que sacudieron a Venezuela, los equipos de ingenieros, técnicos y trabajadores de la Corporación Eléctrica Nacional (Corpoelec) mantienen un despliegue ininterrumpido para reparar las graves afectaciones que dejó el evento sísmico en la infraestructura del sistema eléctrico nacional (SEN).

Las regiones central, occidental y suroccidental del país continúan siendo las más golpeadas por las fallas en el servicio, motivadas principalmente por los severos daños en nodos estratégicos de generación y transmisión de energía durante los sismos.

En un balance ofrecido por el ministro del Poder Popular para la Energía Eléctrica, Rolando Alcalá, se detalló la magnitud de la afectación y el ritmo de la respuesta estatal.

En la planta Termocarabobo, los terremotos provocaron daños estructurales severos y afectaciones directas en la totalidad de los transformadores asociados a sus cuatro grupos de generación. Gracias a la labor continua, los equipos técnicos ya lograron recuperar dos de estos grupos.

LEA TAMBIEN:

Venezuela designa nuevas autoridades para recuperar el sistema eléctrico

«En los próximos días estaríamos recuperando el tercero, lo que sumaría 450 megavatios de los 600 que perdimos al momento del doble sismo», anunció el ministro Alcalá mediante un contacto telefónico con Venezolana de Televisión. Las labores continúan sin pausa para estabilizar las estructuras restantes e incorporar los transformadores de los dos grupos de generación que aún faltan por sumar a la red.

En Planta Centro, los esfuerzos se concentran en la rehabilitación integral de la unidad de generación número 6, un equipo estratégico de 600 megavatios de capacidad instalada. Aunque su incorporación al SEN está proyectada para los próximos meses, las maniobras de alta envergadura ya están en marcha para inyectar este valioso respaldo a la confiabilidad de la red nacional.

El doblete sísmico del pasado 24 de junio también afectó las redes de transporte de energía de alta tensión. El movimiento telúrico provocó el colapso de tres torres de la línea de transmisión de 400 kV que conecta la subestación Planta Centro (estado Carabobo) con la subestación Yaracuy (San Felipe, estado Yaracuy).

Esta línea de 400 kV es un corredor neurálgico de interconexión nacional, con una extensión de 152 kilómetros, que permite evacuar grandes bloques de energía provenientes del Complejo Hidroeléctrico Simón Bolívar (Guri) hacia los sectores residenciales y productivos del centro-occidente del país.

La caída de las torres generó una reducción inmediata de aproximadamente 100 megavatios en la transferencia de potencia y desató episodios de inestabilidad en la red. Para contrarrestarlo, cuadrillas especializadas trabajan día y noche en la adecuación de las 336 torres metálicas de soporte que componen esta infraestructura y en la optimización de sus sistemas de aislamiento.

Con estas acciones simultáneas en Termocarabobo, Planta Centro y el corredor de transmisión hacia Yaracuy, el Ministerio de Energía Eléctrica y Corpoelec buscan devolver la operatividad plena al sistema.

El objetivo final de estas maniobras de gran envergadura es restaurar por completo los 600 megavatios de capacidad afectada, consolidar el desarrollo energético y garantizar la continuidad y estabilidad del suministro eléctrico en toda Venezuela.

Autor: teleSUR - abl - DE

Fuente: Mippci - VTV - AVN
